重庆土石方工程施工要点:场地平整与土方调配的技术分析
在重庆这种山地丘陵占主导的地形条件下,土石方工程的复杂程度远超平原地区。场地平整不只是推平一片地那么简单,它涉及原始地貌的精准测量、挖填方量的动态平衡计算,以及与后续地基处理工序的衔接。一个中型项目动辄涉及数十万立方米的土方挖填,调配方案是否合理,直接决定了工期和成本的可控性。
场地平整:从测量到标高控制

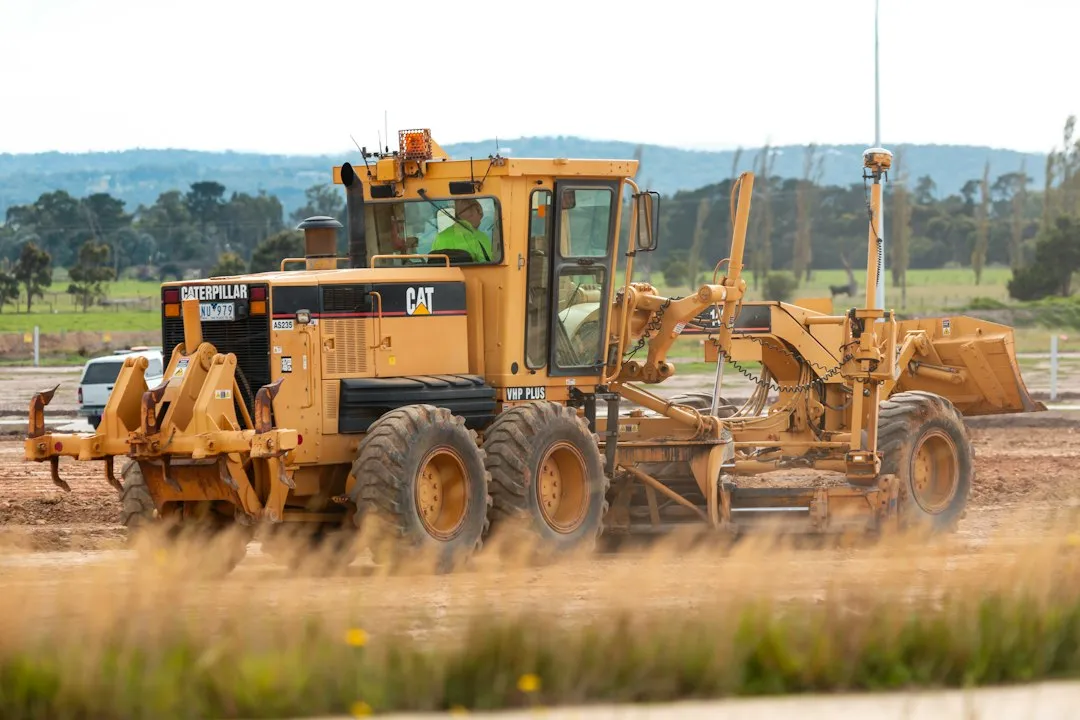

场地平整的核心在于设计标高与自然地面之间的博弈。重庆地区常见高差在10~30米之间的台地地形,如果一味按设计标高削平,挖方量可能远超预期。实际操作中,技术团队会采用方格网法进行土方量计算,网格精度通常取20m×20m,地形复杂区域加密至10m×10m。
具体步骤包括:
- 原始地貌测绘,生成数字高程模型(DEM)
- 依据设计标高计算各网格节点的挖填高度
- 引入土的可松性系数(重庆地区页岩类土质通常取1.15~1.25)修正计算
- 确定零线位置,划分挖方区与填方区

标高控制还有一个容易被忽视的细节——排水坡度的预留。场地平整完成后到地下结构施工之间往往有数周甚至数月的间隔,如果平整面没有预留1%~2%的排水坡,一场暴雨就可能让场地积水浸泡地基,影响后续地基处理的质量。
土方调配的技术逻辑
土方调配的本质是一道运筹学问题:在挖方量与填方量之间寻找最短运距和最低成本。重庆项目常遇到的情况是,挖方区土质为砂岩或泥岩,不能直接作为填方材料使用,需要经过破碎或改良处理。这就要求调配方案不仅考虑方量平衡,还要考虑土质适用性。
调配原则通常遵循以下几点:
- 优先就近调配,缩短运距,降低运输成本
- 优质土优先用于回填质量要求高的区域
- 弃方量最小化,减少外运和弃土场费用
- 调配方案与基坑支护、桩基工程的施工顺序协调
值得关注的是,近年来重庆主城区对渣土外运的管控日趋严格,弃土场距离项目越来越远,外运成本已占到土石方工程总价的30%以上。这使得场内消化成为调配方案的首选策略,也对破碎工艺和回填压实技术提出了更高要求。

与后续工序的衔接要点
场地平整和土方调配不是孤立环节。如果项目包含地下室,基坑支护方案的选型会影响土方开挖的分区顺序;而桩基工程的施工面标高又反过来约束场地平整的最终标高。经验丰富的施工团队会在土方阶段就预留桩机进场通道和作业平台,避免二次倒运。
常见问题方面,重庆地区雨季集中在5~9月,土方施工若恰逢雨季,需提前做好截水沟和集水井布置。另外,膨胀土区域的边坡治理需要格外注意——开挖后不及时支护,遇水膨胀可能导致边坡失稳,这类事故在重庆并不罕见。
土石方工程看似粗放,实则每一个环节都需要精细的技术判断。从测量精度到调配算法,从排水预留到工序衔接,把这些问题想在前面,后面的地基处理和基础施工才能顺利推进。
